7月29日中午13時30分,歷時15個小時的連續作業,四川達州燃氣電站二期工程三號機島10.2米層混凝土順利完成澆筑。這是繼27日完成四號機島10.2米層澆筑后又一重要工程節點。

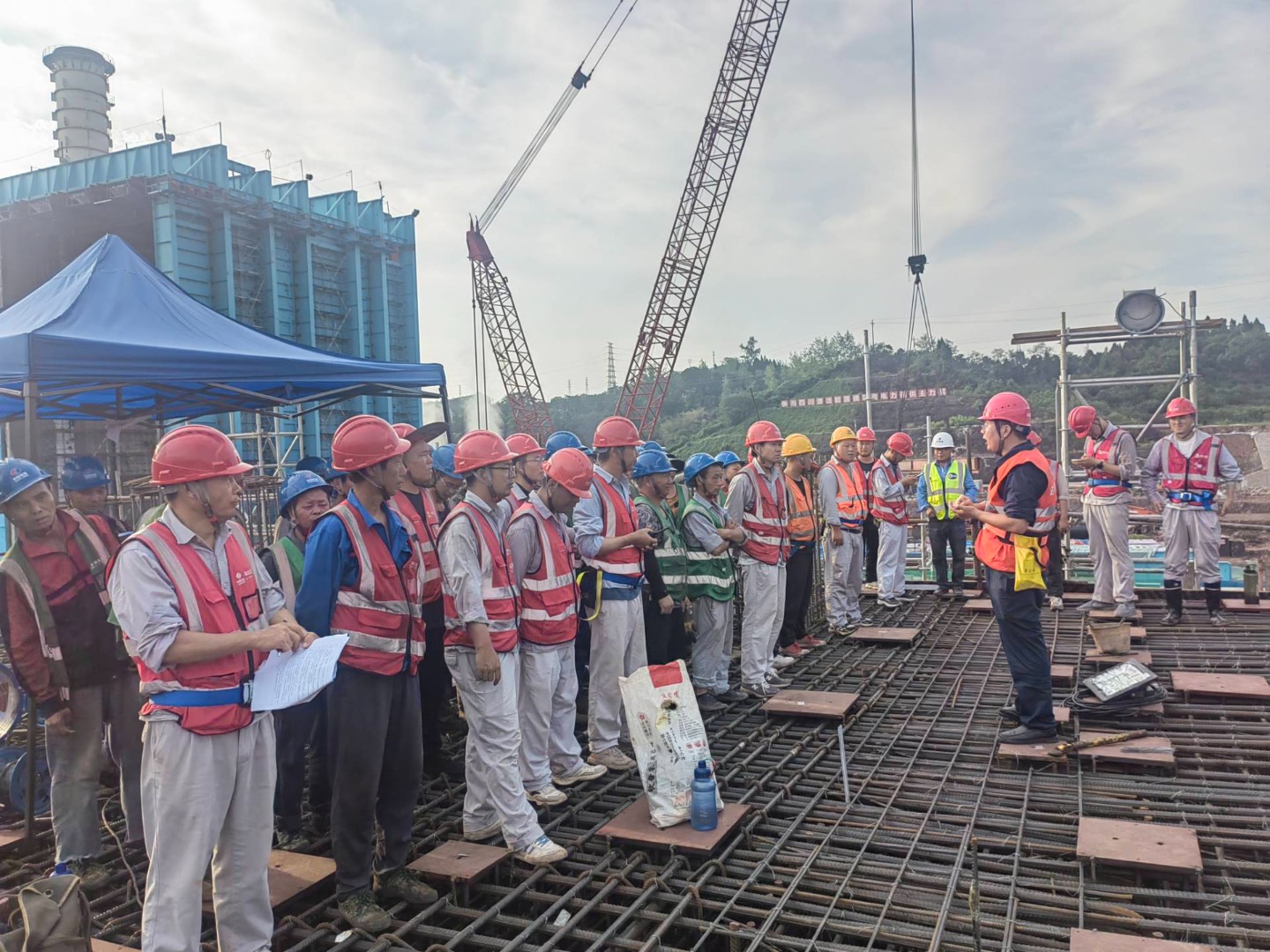

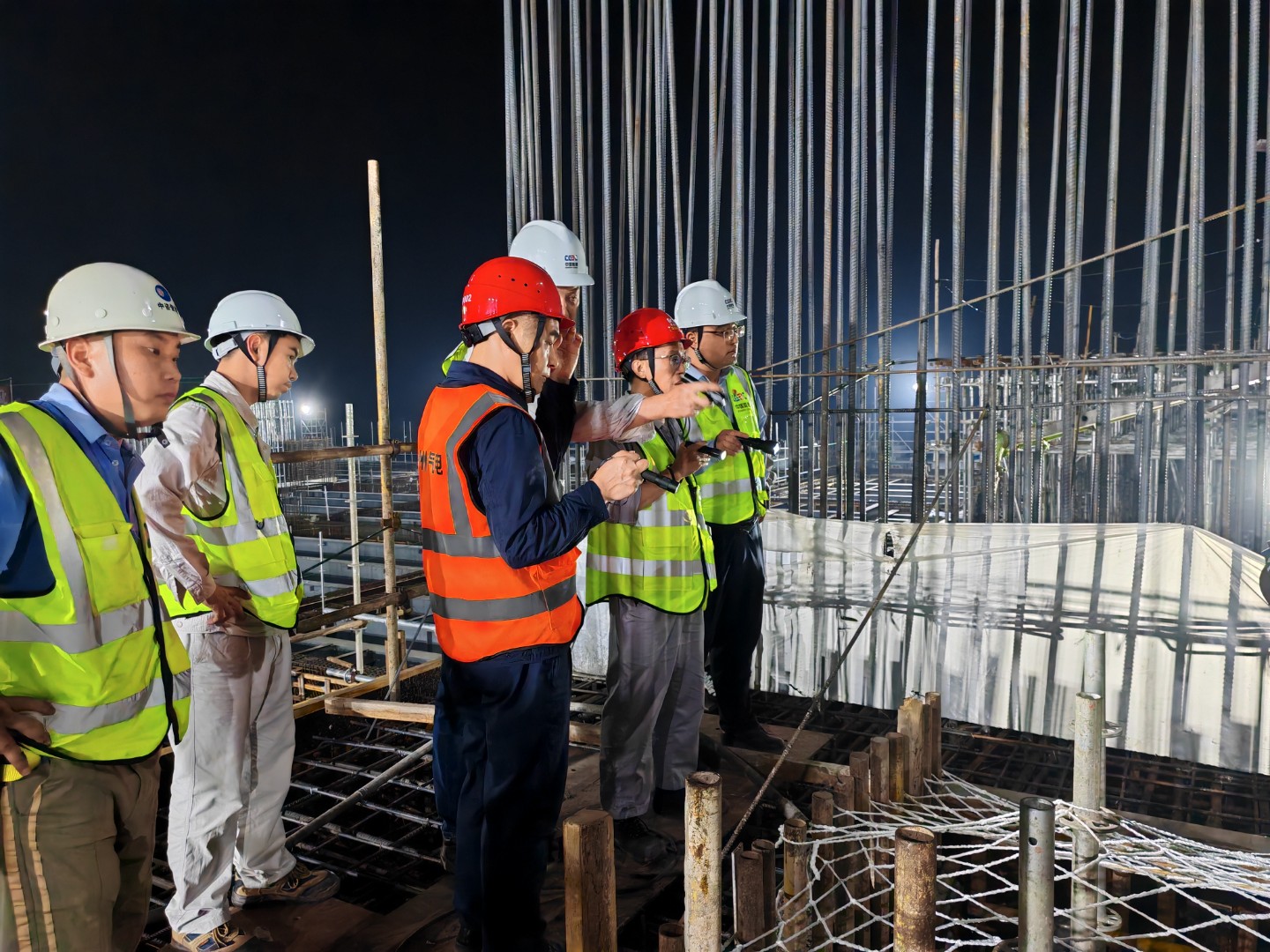

達州氣電二期項目工程管理部副部長敖志新回顧道:“澆筑期間烈日高照,地表溫度高達39℃,為避開中午高溫時段,施工單位采取錯峰施工,同時還在澆筑現場設置了臨時休息點,確保作業人員安全。夜間施工期間,達州氣電工程管理部、監理單位、EPC總包項目部等各級人員全程旁站監督,強化施工安全質量管控,確保了本次兩臺機島10.2米大體積混凝土澆筑工作順利完成?!?/span>
兩次澆筑作業,共動用混凝土泵車6臺,澆筑混泥土3000多立方米,35臺商混車往復循環于10公里外的商砼站和施工現場之間,共記使用166臺次。

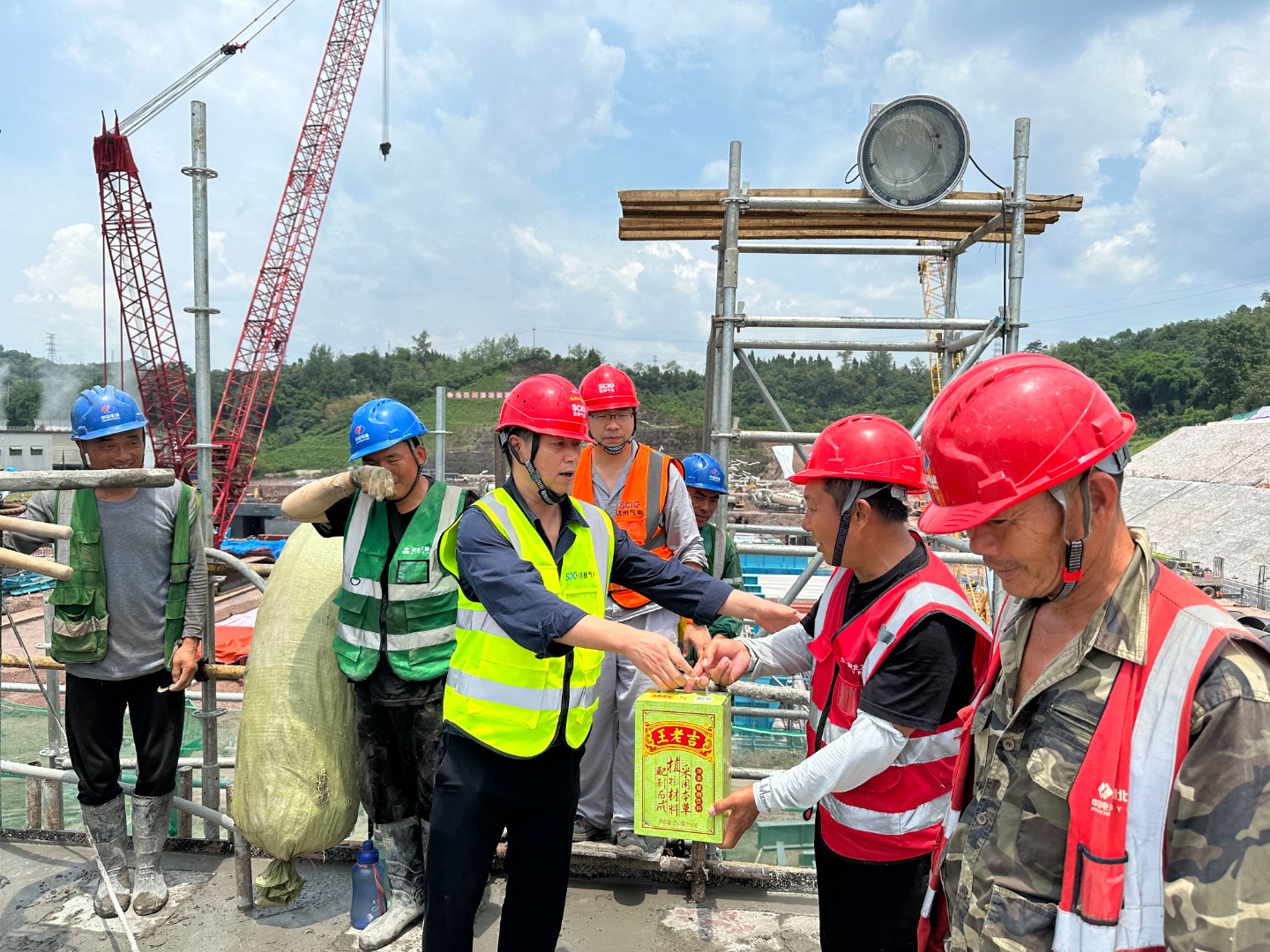

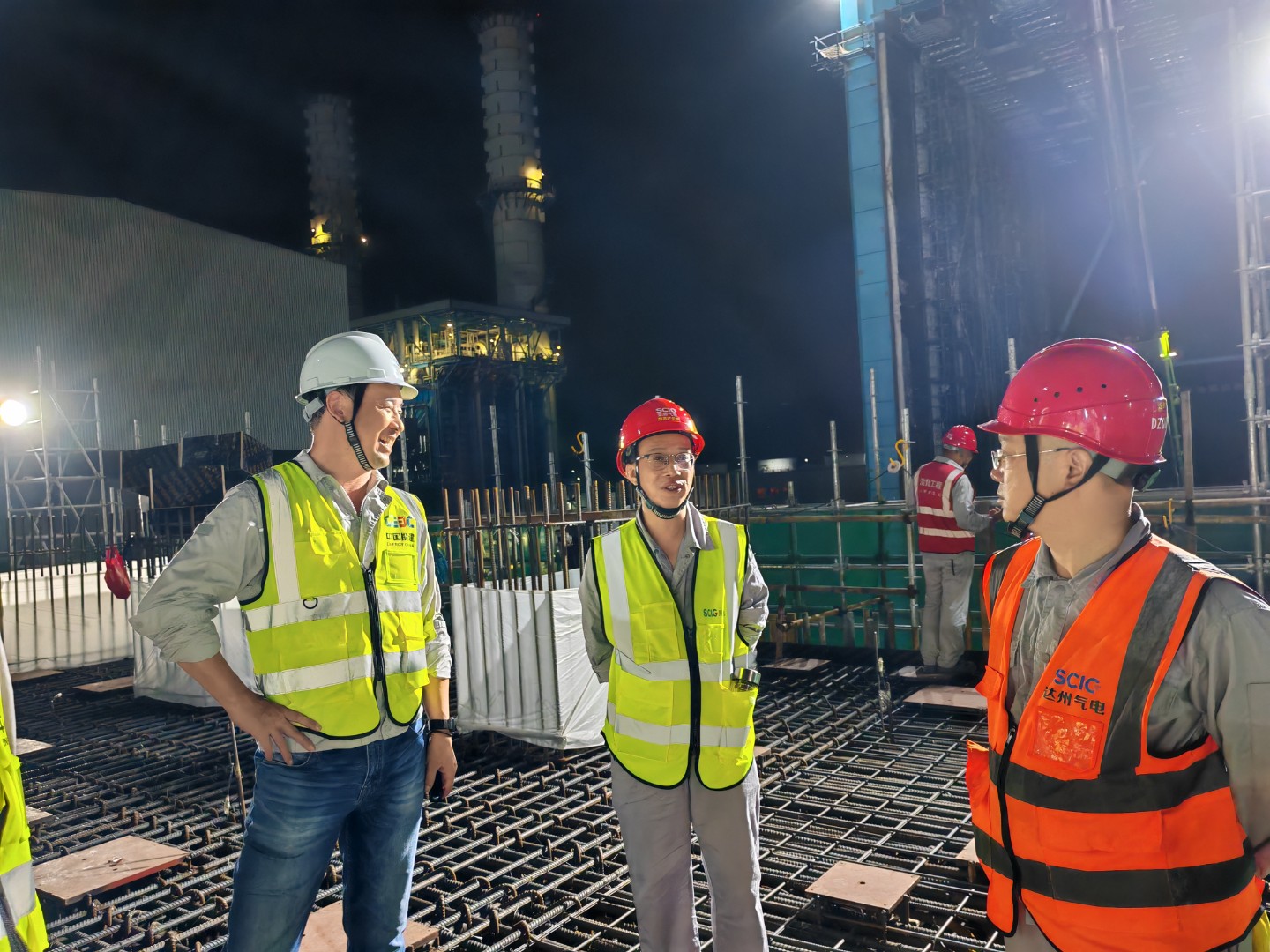

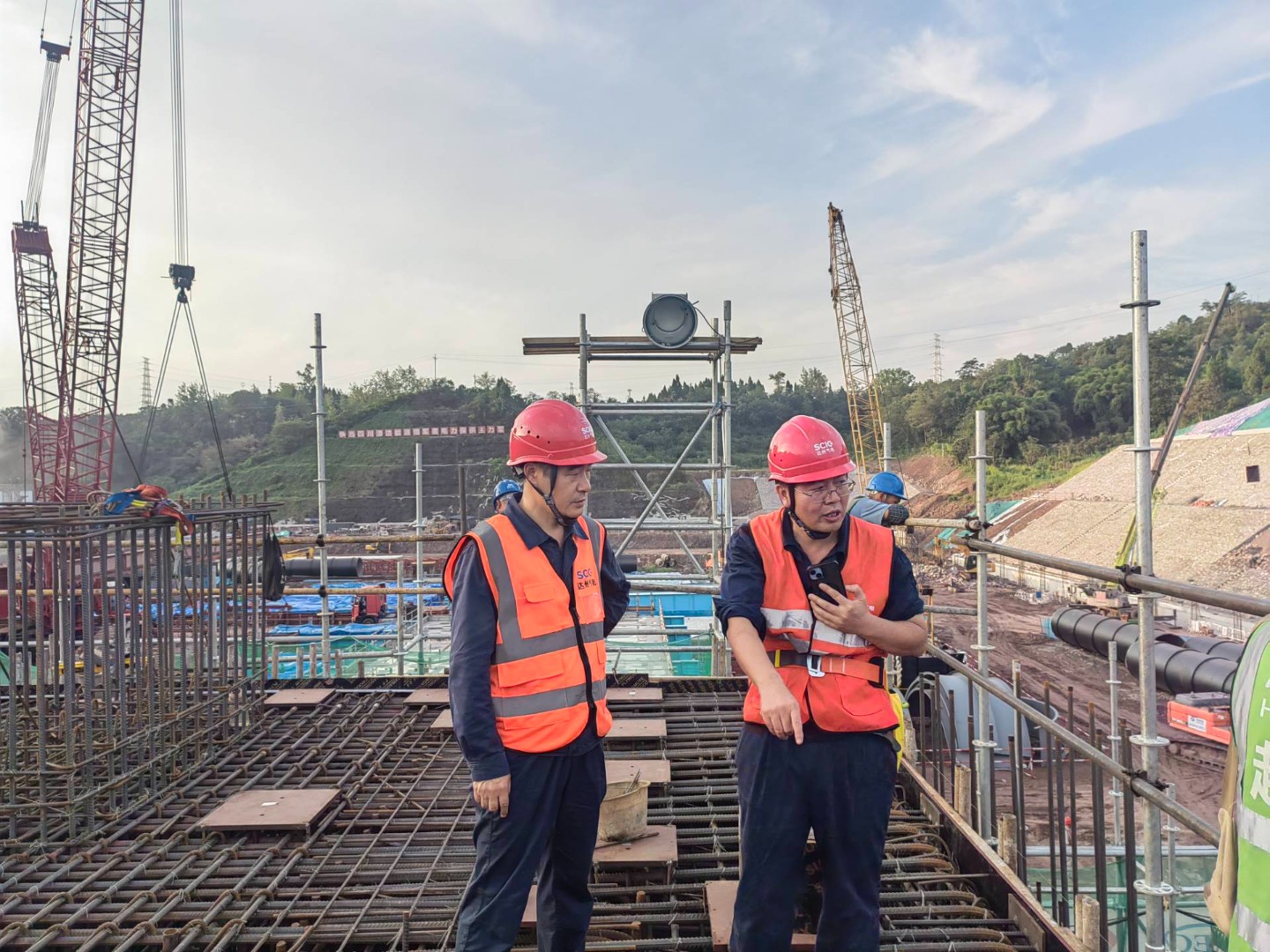

澆筑期間,達州氣電黨總支書記、總經理蔡宏,黨總支委員、副總經理管立,副總經理、首席安全官孫勇,黨總支委員、職工董事、工會主席李勇多次前往施工作業點督查安全澆筑工作并送去清涼慰問品。
