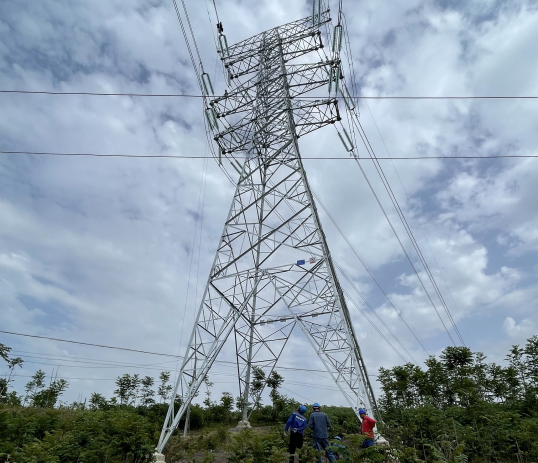

9月15日,隨著四川達州燃氣電站二期工程220千伏送出工程二標段N107~N108段導線跨越施工結束,整個送出工程架線施工全部完成。
送出工程二標段(至達州Ⅱ220kV變電站)線路全長46km,組立鐵塔102基。按照送電投運計劃,該標段線路計劃于2025年10月底帶電投運(將“二標段線路”改為“該標段線路”,承接前文“送出工程二標段”,指代更連貫)。該線路起于四川達州燃氣電站二期工程出線構架,止于在建的達州Ⅱ(宣漢南)220kV變電站。該線路施工區段大部分位于山地丘陵地帶,施工難度大、物資運送困難,參建各方齊心協力、迎難而上,最終安全、準時完成了該線路的建設。
四川達州燃氣電站二期工程220千伏送出工程于2024年11月正式開工,劃分為兩個標段同時建設。其中一標段(至全勝220kV變電站)線路全長76km,組立鐵塔183基,已于2025年6月底建成投運。
送出工程作為四川達州燃氣電站二期工程的配套工程,肩負著二期工程新建兩臺機組電力能源外送的使命,是機組順利投產的重要保障。本次送出工程二標段施工的完成,將為二期工程4號機組12月并網發電提供可靠支撐。
